ЖК «Кедровый». «Жилой дом № 6 в микрорайоне 35А г. Сургута»
Создан: 27 апреля 2020
Последнее изменение: 29 марта 2025

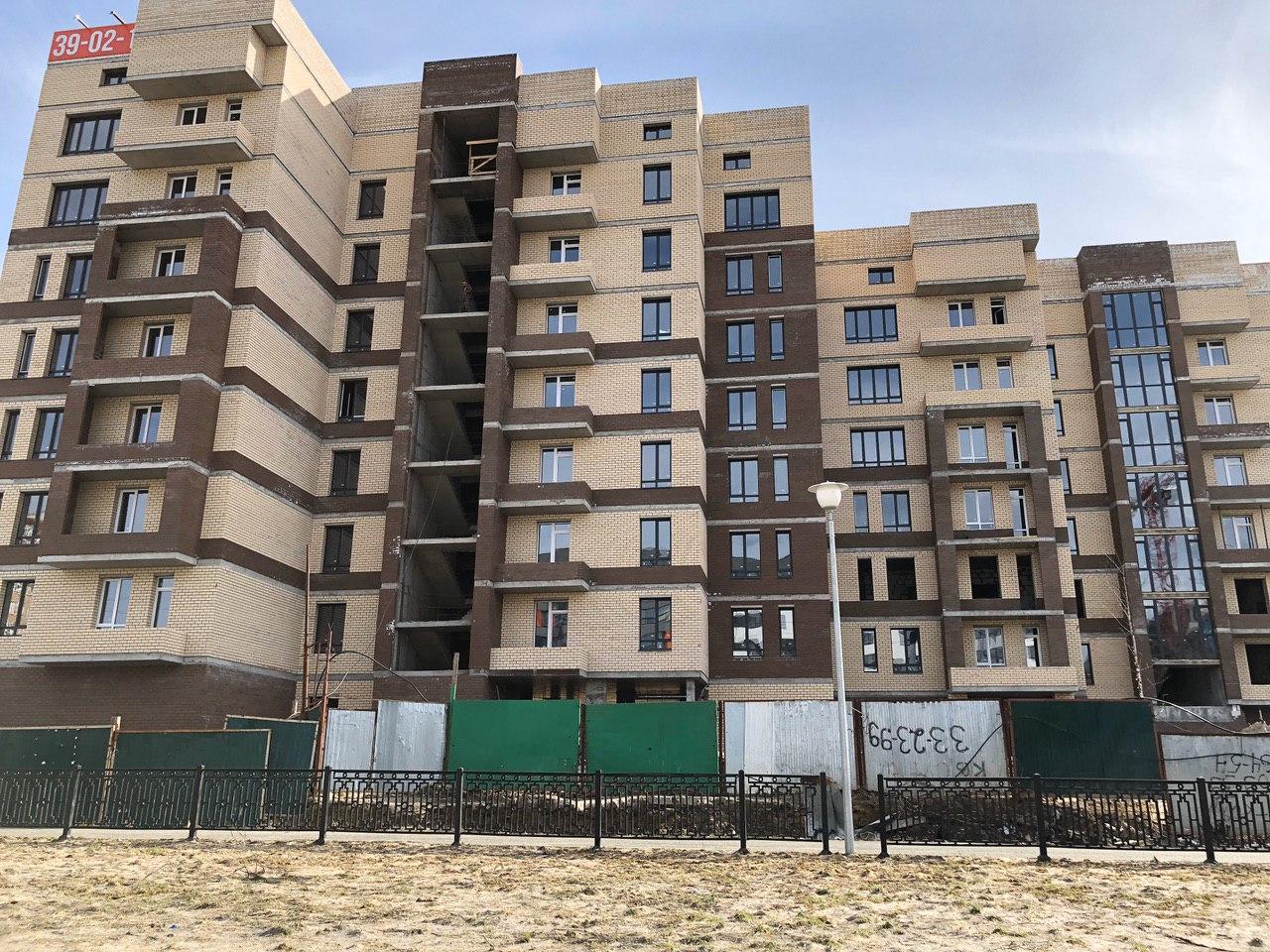

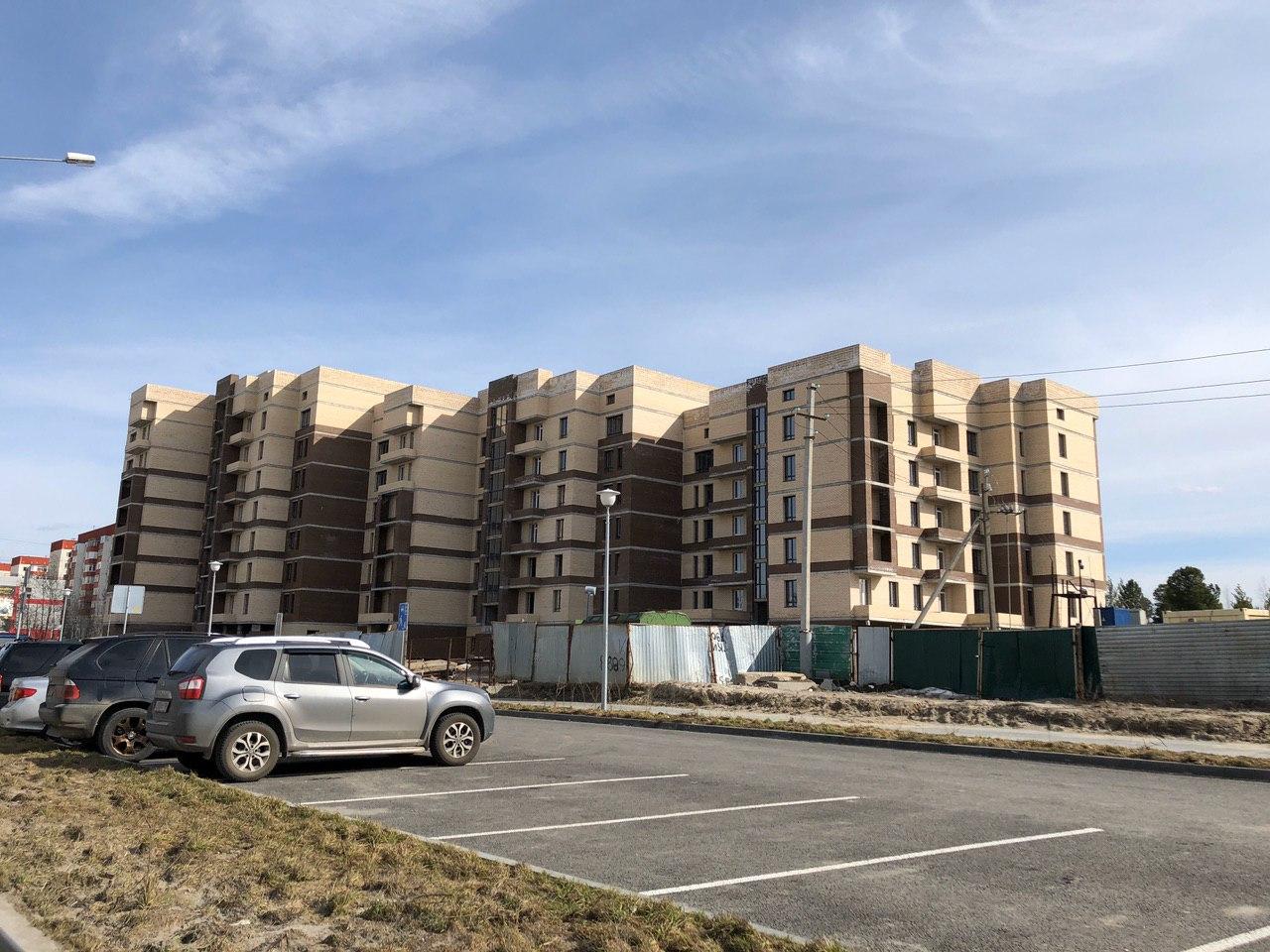

Работает кран. Продолжается работа по возведению наружных стен 1 этажа (нежилая часть – гаражи). Заканчивается работа по монтажу оконных блоков, на 90 процентов монтаж оконных блоков готов. Часть витражного остекления готова на 40 процентов. Ведутся работы по монтажу внутренних инженерных систем (отопление, водоснабжение, канализация). Электрика выполнена на 70% по жилой части, работы продолжаются. Идут земляные работы по устройству наружной канализации.
На строительной площадке находится ориентировочно 40 человек.
